Ny panncentral, ventilationsschakt och fläktstation byggs – Gällivarevägen avstängd
Den befintliga Kapten panncentral, med tillhörande ventilationsschakt och fläktstation, måste ersättas på grund av bergförhållanden och för att säkerställa tillgång till friskluft i brytningsområdena Kapten och Fabian. Malmkropparna står tillsammans för cirka 25 procent av malmen till Malmbergets järnmalmsproduktion.

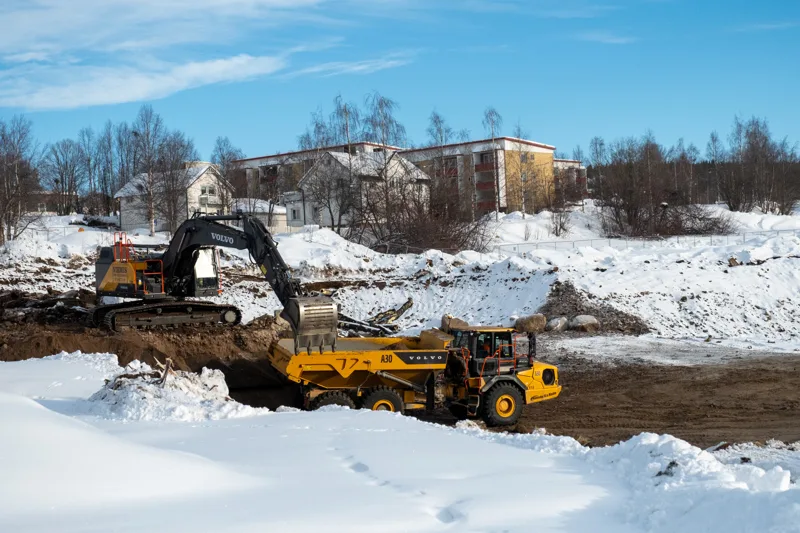

Markberedande arbeten genomförs nu för att förbereda inför bygget av ventilationsschakt och batteristation i området nedanför Malmbergets kyrka. Detta medför att Gällivarevägen kommer att stängas av under perioden mars till augusti.
Projektet är indelat i fyra etapper:
- Etapp 1 och 2 ortdrivning av ventilationsorter. Detta har pågått sedan år 2020.
- Etapp 3 avser förberedande markarbete och gjutning av fundament planeras starta under första kvartalet 2026. Raiseborrning av fyra ventilationsschakt startar tredje kvartalet 2026.

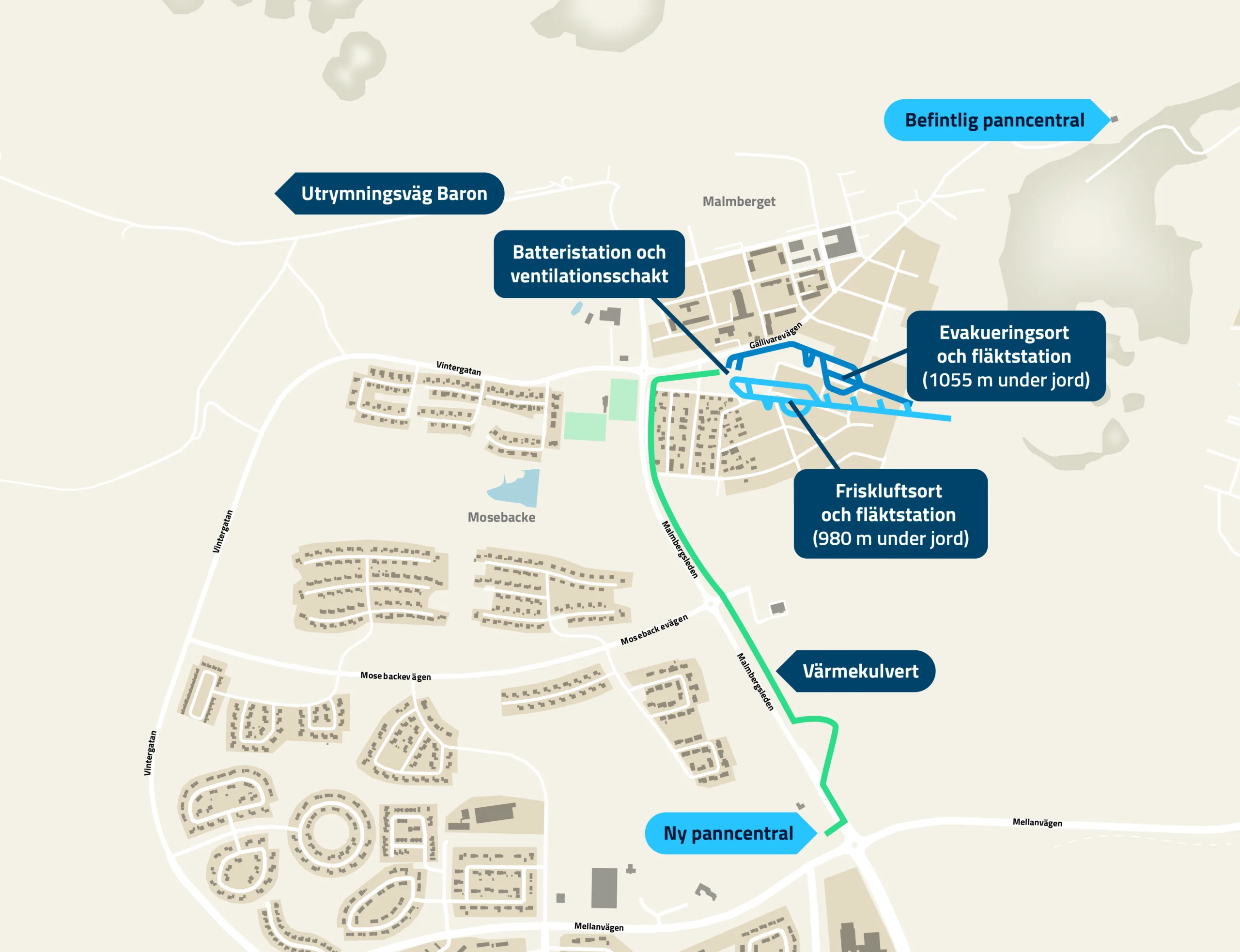

- Etapp 4 innebär anläggande av ny panncentral, batteristation samt fläktstation. Dessa kommer preliminärt anläggas år 2027–2029.
Vägavstängning
Gällivarevägen är avstängd från 2 mars 2026 och planeras att öppnas juli-augusti 2026.
